仿石灰石涂料施工方案;基层清理→门窗成品保护→基层修补→外墙抗裂腻子两遍→抗裂腻子打磨→抗碱底漆→(做分格线)→仿石灰石涂料(二三遍批刮打磨)→滚筒着色滚花→喷涂石灰石彩点→喷涂专用罩面漆→清理、整修。仿石灰石涂料可替代石灰石干桂石,高档高档,适用于高档建筑立面装饰,外墙仿石灰石涂料墙强度高,寿命长,保护建筑耐久性,外观美观。根据不同的设计要求和施工工艺,确保工程质量和外观一致。施工环境和条件应符合相关标准,阴雨天和高温天气均不宜施工。

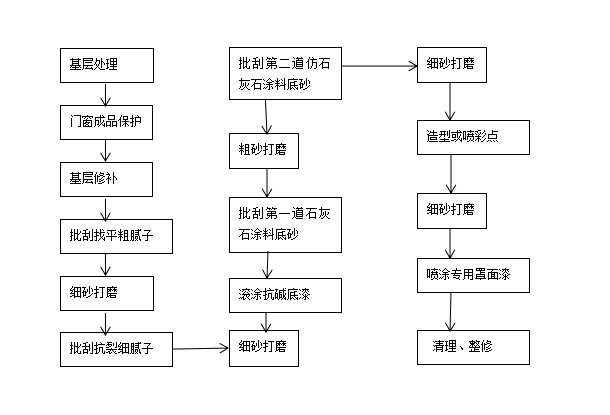

二、工艺流程:
成品保护:保护对象包括门、窗、门窗框、玻璃、落水管、栏杆等外墙装饰。
厂家供应仿石灰石涂料并提供仿石灰石涂料施工工艺及施工方案,墙体应力求平整,可先刮凹陷处,分批刮多次。抛光后及时检查,基层要求平整光滑,特别是批刀的摩擦部分必须平整,凹陷部分应立即修复或多次刮。

三、外墙仿石灰石涂料抗碱封闭底漆 上图是仿石灰石涂料施工完成后效果
1.用羊毛滚筒或喷枪均匀涂明敏渗透防水底漆一次(不要漏涂,以提高耐碱性、防水性和附着力)。
2.底漆完成后干燥4h/23±2℃。(低温时应延长干燥时间,必须彻底干燥)。理论涂布量0.25kg/㎡。
四、分离规划
1.根据设计规划,用墨线弹线分隔尺寸规格。
2.根据规格大小涂线漆。
3.线条漆完全干燥后粘贴美纹纸(必须干燥,否则容易被美纹带起)。

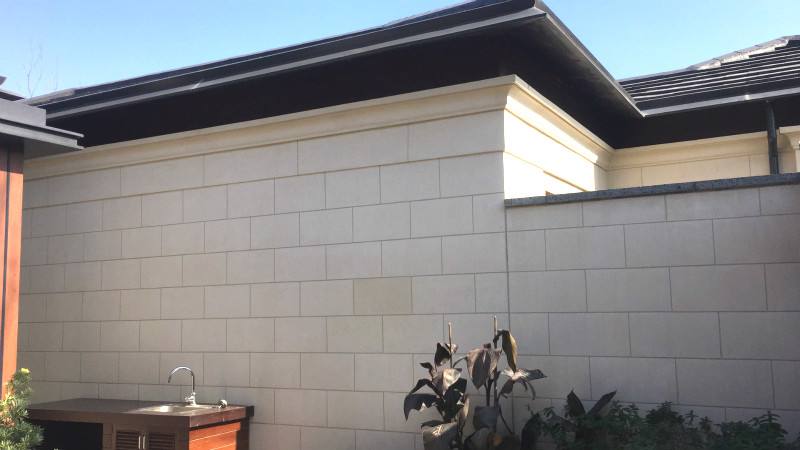

上图是仿石灰石涂料施工完成后效果
用不锈钢批刀均匀刮去敏石灰石底砂2-三次,用批刀将仿石灰石涂料底砂满批,以墙面平整为准,分批刮,批刮一次打磨一次。
每次底砂施工间隔4h以上/23±2℃
底砂工艺完成后干燥24h以上/23±2℃。
理论涂布量1.5-2.5kg/㎡(基层平整度、表面效果和吸水率不同)。
六、沾点、喷点:在沾点涂料中加入10-20%水稀释搅拌均匀后,用海绵涂料在底砂上沾上不同大小的彩点,石灰石喷涂专用喷枪(石灰石主要加水10-20%撒点后,撒点不要太均匀,根据石灰石的实际花点,极细碎点装雾化喷嘴施工),具体施工方案请查询。
-
明敏反射隔热涂料的发展
2020-12-07 -
建筑反射隔热涂料十大品牌_[湖南明敏]介绍气凝胶绝热涂料品牌公司
2023-08-06 -
柔性耐水腻子厂家直销【明敏涂料】外墙腻子性价比高
2021-12-21 -
建筑节能设计要求居住环境舒适绿色建筑用保温底料-明敏
2020-11-27 -
无机保温膏料施工应注意_[明敏节能公司]生产无机保温膏料系统配套材料
2023-07-26 -
绿色建材海泡石轻质隔热抹灰材料_[明敏涂料]主编海泡石轻质隔热抹灰系统应用技术规程
2022-11-24 -
热反射隔热涂2009年生产_[杭州明敏涂料]厂家生产建筑反射隔热涂料
2023-01-01 -
反射隔热真石漆配套保温腻子_[明敏节能公司]厂家生产外墙保温腻子保温系统
2023-07-27 -
反射隔热保温涂料防水性能_[明敏新材料]生产水性节能装饰一体涂料
2023-03-29 -
如何选择外墙外保温系统_[湖南明敏新材料]厂家生产水性节能装饰一体涂料
2023-08-06 -
质感反射隔热涂料_[杭州明敏有限公司]出厂家供应浙江湖南等地
2021-11-25 -
节能建筑用隔热涂料有什么效果_[明敏有限公司]厂家生产反射隔热涂料
2023-01-01 -
绿色建材海泡石轻质隔热抹灰材料-【湖南明敏】生产建设绿色建筑
2020-11-05 -
外墙内保温无机保温膏料_[明敏节能公司]厂家工厂化生产预拌无机膏状保温材料
2023-08-05 -
粉刷石膏与轻质抹灰石膏性能特点介绍_[明敏保温]厂家直销海泡石轻质抹灰石膏
2021-12-20 -
外墙保温腻子与无机保温砂浆施工方案一样【明敏涂料】厂家直销
2021-12-07 -
江苏外墙饰面砂浆生产厂家_[杭州明敏公司]生产外墙彩色装饰砂浆江苏直销
2023-08-05 -
建筑反射隔热涂料来建绿色建筑-湖南明敏
2020-12-09 -
绿色建筑设计要求用轻质抹灰石膏抹灰-明敏保温
2020-12-10 -
浙江外墙装饰砂浆哪家有_[杭州明敏公司]生产无机饰面砂浆直销浙江全省
2023-07-29
